宮崎でFIT中の既設太陽光に「太陽光増設+蓄電池」はできる?補助金申請前に確認したい売電・系統連系・パワコン

「今ある太陽光はFITで売電中だけれど、電気代対策のためにパネルを増やしたい」
「せっかくなら蓄電池も一緒に設置したい」
「宮崎県の補助金を使いたいけれど、今のFIT契約はどうなるの?」

既設の太陽光発電がある住宅では、新しく太陽光と蓄電池を設置するだけの住宅より確認事項が増えます。
特に注意したいのが、「設備として接続できるか」「FIT制度上どう扱われるか」「補助金の対象になるか」「九州電力送配電への手続きがどうなるか」は、それぞれ別の問題だという点です。

パネルを屋根に追加できるからといって、そのまま現在のFIT契約に加えられるとは限りません。
反対に、「FIT中だから蓄電池の補助金は使えない」と決まっているわけでもありません。

この記事では、宮崎県内でFIT中の住宅用太陽光に「太陽光増設+蓄電池」を検討している方に向けて、契約や工事の前に確認したいポイントを順番に整理します。
補助金・FIT制度・系統連系の内容は変更される場合があるため、実際の申請・契約時には最新の公式情報をご確認ください。

FIT中の既設太陽光に「太陽光増設+蓄電池」はできる?

FIT中の既設太陽光に蓄電池だけ追加、太陽光と蓄電池を追加、ハイブリッド化する3パターン

結論からいうと、FIT期間中の太陽光がある住宅でも、太陽光の増設や蓄電池の導入を検討できるケースはあります。
ただし、「今の太陽光にパネルと蓄電池を足せば終わり」というほど単純ではありません。

既設太陽光のFIT認定内容、現在のパワコン、増設する太陽光、蓄電池、売電方法、系統連系まで確認し、住宅ごとにシステム構成を決める必要があります。

結論|「設備として増設できるか」と「補助金・FIT上どう扱われるか」は別問題

最初に分けて考えたいのは、次の5項目です。
・屋根やカーポートなどに太陽光パネルを追加できるか
・既設太陽光と新しい設備を電気的に接続できるか
・現在のFIT認定に変更が生じるか
・増設設備が補助金の条件を満たすか
・発電した電気をどのように自家消費・売電するか

たとえば、屋根に十分なスペースがあり、太陽光パネルを追加できる住宅でも、現在のFIT認定内容と増設後の設備内容が変わる場合は、認定上の確認が必要になることがあります。
さらに宮崎県の補助金を使って増設する場合は、補助事業で導入した太陽光の使い方にも条件があります。

「付けられるか」と「FIT・補助金を含めてその構成で進めてよいか」は別の判断です。
工事後ではなく、機器を決める前に整理しておくことが重要です。

まず確認したい3つの導入パターン

パターン構成主な確認ポイント
① 蓄電池だけ追加既設FIT太陽光+既設PCS+蓄電池余剰電力量、蓄電池容量、接続方法
② 太陽光+蓄電池を追加既設FIT太陽光+増設太陽光+蓄電池FIT、補助金、売電、系統連系
③ ハイブリッド化既設・増設太陽光+ハイブリッドPCS+蓄電池機器適合、FIT、撤去・交換、系統連系

どの方法が合理的かは、太陽光の設置年数、FIT残存期間、既設パワコンの状態、電気使用量、停電対策をどこまで求めるかによって変わります。

2026年度の宮崎県補助金では「既設FIT」と「増設部分」を分けて考える

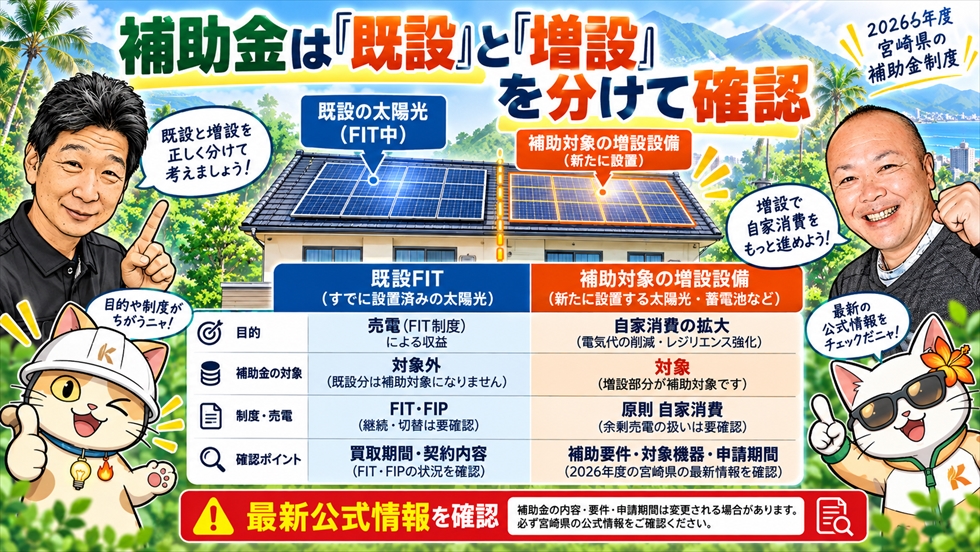

宮崎県補助金で既設FIT太陽光と補助対象の増設設備を分けて確認するポイント

宮崎県の「ひなたゼロカーボン加速化事業補助金」を検討する場合、現在FITで運転している太陽光と、補助金を使って新しく導入する設備を一緒に考えないことが重要です。
制度内容は募集期間中にも更新される可能性があるため、申請時点の交付要綱・申請の手引き・FAQを確認してください。

既設FIT太陽光に蓄電池だけ追加するケース

「今は太陽光だけなので、パネルは増やさず蓄電池だけ付けたい」という家庭もあります。
2026年度の宮崎県公式情報では、既設太陽光がFIT・FIP契約中の場合でも、余剰電力などを自家消費できることが見込まれる場合、蓄電池単体が補助対象となり得るケースが示されています。

ただし、どの容量の蓄電池でもよいわけではありません。
接続する太陽光からどれくらい充電できるのか、夜間にどれくらい使うのかなど、発電量と電気使用量を確認して容量を決めます。

補助金で増設する太陽光はFIT・FIP売電を前提にできない

2026年度のひなたゼロカーボン加速化事業では、補助事業によって導入する太陽光発電設備は自家消費を前提とした制度設計になっています。
補助対象設備で発電した電気をFIT・FIP売電の対象とできるかについては、制度上の制限があるため、申請前の確認が必要です。

「今の太陽光がFIT中だから、増設したパネルも同じFIT単価で売れる」とは考えない方が安全です。
既設FIT部分と、新しく補助金で導入する設備について、認定・配線・売電方法を分けて確認します。

太陽光・蓄電池は「増設」が対象でも既存設備の撤去には注意

既設パワコンを外してハイブリッドパワコンへ変更するようなケースでは、技術的な接続可否だけでなく、補助金上の設備変更・撤去の扱いも確認した方が安全です。
「古いパワコンを交換するだけだから問題ない」と自己判断せず、申請予定の設備構成をもとに最新要件を確認します。

また、補助金では契約・発注・工事着手のタイミングが定められている場合があります。
「早く契約する」のではなく、「早く設備構成と制度条件を確認する」と考えるのがおすすめです。

現在の太陽光が補助金のどのケースに当てはまるか分からない方へ

既設太陽光の型番・FIT開始時期・パワコン構成などを確認しながら整理できます。

WEBで見積り・相談する
0120-11-2610

太陽光を増設するとFIT・売電契約はどうなる?

太陽光増設時に確認したいFIT認定内容、設備ID、売電先、変更手続き

FIT期間中の方にとって気になるのは、「増設したことで今の売電条件が変わらないか」という点ではないでしょうか。
ここでは「増設した=FIT単価が変わる」と単純に考えるのではなく、変更後の認定設備がどうなるかを確認します。

発電設備の出力変更はFITの変更手続き対象になる可能性がある

FIT・FIP制度では、認定を受けた事業計画の内容を変更する場合、変更内容に応じて「変更認定申請」「事前変更届出」「事後変更届出」などの手続きがあります。
発電設備の出力や設備内容を変更する場合は、現在の認定内容と増設後の内容を照合する必要があります。

そのため、「住宅用の10kW未満なら何を増設しても変わらない」「パネルを増やしたら現在のFIT単価が必ずなくなる」といった一律の判断は避けます。
設備ごとに資源エネルギー庁の最新手続き内容を確認します。

FIT開始年・設備ID・認定出力を確認する

相談前に確認できるとスムーズな情報
・FITを開始した年
・設備ID
・認定されている発電出力
・現在の売電先
・太陽光パネルのメーカー、型番、枚数
・パワコンのメーカー、型番、定格出力

全部分からなくても構いません。
古い施工資料がない場合でも、パワコン本体の銘板、太陽光モニター、最近の売電明細などが確認の手掛かりになります。

屋根に上ったり、パワコンのカバーを開けたりする必要はありません。
安全に見える範囲だけ確認してください。

パワコン交換とFITの関係について詳しく知りたい方は、「宮崎で太陽光のパワコンを交換すると売電契約・FIT単価は変わる?九州電力送配電への手続きと確認ポイント」も参考にしてください。

卒FIT後なら確認ポイントが変わる

FIT期間がすでに終了している場合は、「現在のFIT価格を維持できるか」という問題はなくなります。
ただし、売電先、増設後の売電方法、自家消費、PCS交換、系統連系などの確認は残ります。

卒FIT後は、昼間に余った太陽光を蓄電池へため、夕方から夜に使うことで、買う電気を減らす考え方が合う家庭もあります。
ただし経済性は、電気使用量、売電単価、買電単価、設備費、蓄電池容量などによって変わります。

九州電力送配電への系統連系手続きは増設前に確認する

太陽光増設と蓄電池導入時の九州電力送配電への系統連系手続き

太陽光発電や蓄電池は、家庭の中だけで完結する設備ではありません。
電力系統につながる設備なので、新設・増設・パワコン変更などを行う場合は、九州電力送配電への系統連系手続きも確認します。

太陽光の新設・増設は系統連系の確認が必要

九州電力送配電では、低圧の太陽光発電設備について、新設だけでなく変更・増減設に関する申込手続きが案内されています。
太陽光と蓄電池を併設する場合も、設備構成に応じた資料や確認が必要になります。

そのため、「屋根にパネルを増やしてから後で電力会社へ連絡すればよい」という順番ではなく、施工する設備構成を決める段階から系統連系を考えます。

太陽光+蓄電池ではPCS・逆潮流・売電方法まで確認する

太陽光と蓄電池を一緒に設置すると、システム構成によって電気の流れが変わります。
既設太陽光と既設PCSを残し、増設太陽光と蓄電池を別のPCSへ接続する構成もあれば、既設・増設太陽光を新しいハイブリッドPCSへまとめる構成を検討する場合もあります。

確認したいポイント
・どの太陽光から蓄電池へ充電するのか
・どの電気が系統へ逆潮流するのか
・既設FIT設備と増設設備をどう分けるのか
・売電する電気と自家消費する電気をどう扱うのか

工事してから申請するのではなく設備構成を先に決める

おすすめの確認順序
1.現在の太陽光・PCSを確認
2.FIT認定内容と売電契約を確認
3.増設したい太陽光容量を検討
4.蓄電池・PCSの構成を検討
5.補助金の条件を確認
6.系統連系の手続きを確認
7.申請条件に合わせて契約・発注
8.工事・連系

補助金を利用する場合は、契約・発注・工事着手の時期にも注意してください。
制度ごとに交付決定前の契約や工事が対象外になる場合があるため、見積りと設備確認を先に進め、適切な順番で手続きを行います。

既設パワコンを残す?ハイブリッドパワコンへ交換する?

既設パワコンを残す構成とハイブリッドパワコンへ交換する構成の比較

太陽光増設と蓄電池を一緒に検討するとき、設備費や使い勝手に大きく関わるのがパワコンです。
「古いパワコンは全部外して、新しいハイブリッドパワコンにした方がよいのでは?」と思われるかもしれません。

しかし、既設PCSを残した方がよい住宅もあれば、更新時期を合わせてハイブリッド化を検討しやすい住宅もあります。

既設PCSを残す構成

今の太陽光システムが問題なく動いているなら、既設太陽光とPCSを残し、新しい設備を別系統として追加する構成を検討できる場合があります。
現在の設備を活用しやすい一方で、PCSが複数台になる、設置スペースや配線が増える、将来それぞれのPCS交換時期が来る、といった点も確認します。

「既設設備を残せる=一番安い」とも限りません。
追加するPCS、蓄電池、分電盤、配線工事などを含めた総額で比較する必要があります。

ハイブリッドPCSへまとめる構成

ハイブリッドパワコンは、太陽光発電と蓄電池の電力変換を1台のPCSでまとめるタイプです。
パワコンが交換時期に近づいている家庭では、蓄電池導入と同時にハイブリッド化を検討する価値があります。

ただし、今付いている太陽光パネルがどのハイブリッドPCSにも接続できるわけではありません。
既設パネルの型番、電圧・電流、枚数、ストリング構成、PCS入力回路数、メーカーの接続条件などを確認します。

「新しいからハイブリッドが正解」とは限らない

比較したいのは、既設太陽光とPCSの使用年数、FITの残り期間、増設容量、蓄電池容量、停電時に使いたい家電、200V機器、将来のEV・V2H、初期費用、保証などです。

既設太陽光を残したままPCSだけ交換する方法については、「宮崎で古い太陽光のパワコンだけ交換できる?既設パネルを残す方法と蓄電池化の判断ポイント」も参考にしてください。

「PCSだけ交換」「蓄電池を追加」「太陽光も増設」を比較したい方へ

最初からメーカーや機種を決めなくても、現在の設備を確認して比較できます。

設備構成を相談する
電話 0120-11-2610

費用・工事・停電対策まで含めて増設前に確認したい7項目

太陽光増設と蓄電池設置の前に確認したい費用、屋根、容量、停電、保証、将来計画、申請順序

補助金が使えるかだけで設備を決めてしまうと、施工後に「思っていた使い方と違った」となることがあります。
太陽光と蓄電池は長く使う設備なので、宮崎の台風や停電、屋外設備の設置条件、将来のEV利用まで含めて考えておくと判断しやすくなります。

① 増設する太陽光の容量と屋根条件

「何kW増やしたいか」より先に、「実際にどれくらい自家消費できるか」を確認します。
屋根については、方角、面積、影、屋根材、既設パネルとの配置、架台、屋根の状態などを確認します。

宮崎では台風を考慮した施工も重要です。
空いている場所に載せるだけではなく、メーカー施工基準や架台条件に沿って設計します。

② 蓄電池容量と自家消費量

蓄電池容量は大きければよいわけではありません。
昼間に余る太陽光発電量、蓄電池へ充電できる量、夕方から翌朝までに使う電力量を見て決めます。

蓄電池容量の考え方は、「宮崎で家庭用蓄電池は何kWh必要?電気使用量・太陽光容量・停電時に使いたい家電から決める方法」も参考にしてください。

③ 停電時に使いたい家電と分電盤

宮崎で蓄電池を検討する理由として、台風時の停電対策を挙げる方もいます。
ただし、蓄電池があれば家中の家電を普段通り使えるとは限りません。

全負荷型か特定負荷型か、停電時出力は何kWか、100V・200Vに対応しているかなどによって使える家電が変わります。
エアコン、IH、冷蔵庫、照明など、停電時に優先して使いたいものを先に整理すると選びやすくなります。

④ 工事費と既設設備の流用範囲

見積りでは蓄電池本体価格だけを見ないようにしましょう。
太陽光架台、配線、PCS、蓄電池設置、分電盤、通信機器、基礎、各種申請対応など、住宅ごとに必要な工事が変わります。

複数社を比較するときは、総額だけでなく「どこまでの工事が見積りに含まれているか」をそろえて確認することが重要です。

⑤ メーカー保証と施工保証

保証は「何年保証か」だけでなく、太陽光パネル、PCS、蓄電池本体、容量保証、モニター、周辺機器、施工のそれぞれについて確認します。
製品保証と容量保証は同じ意味ではありません。

台風や落雷などの自然災害についても、メーカー保証の対象範囲は製品・保証制度によって異なります。
契約前にメーカー公式保証書・保証規定をご確認ください。

⑥ 将来V2H・EVを導入する予定があるか

今はEVを持っていなくても、「次の車はEVにするかもしれない」という家庭では、今回選ぶPCSや蓄電池が将来の設備構成に影響することがあります。
太陽光、蓄電池、V2H、EV充電設備を別々に考えるのではなく、将来のシステム全体像を考えておく方が合理的です。

⑦ 契約する前に補助金・FIT・系統連系を確認したか

太陽光増設+蓄電池では、「機種を決める→契約する→あとから補助金を調べる」という進め方は避けた方が安全です。
先に補助金、FIT、売電契約、系統連系、メーカー適合を確認し、その条件に合う設備構成を決めます。

補助金は受付状況・予算・対象条件・FAQなどが更新される場合があります。
申請時は宮崎県などの最新公式情報をご確認ください。

宮崎で相談するなら機器を購入・契約する前がおすすめ

宮崎でFIT中の太陽光増設や蓄電池を契約前に相談する際に準備したい資料

FIT中の既設太陽光に増設や蓄電池を組み合わせる案件では、「どの商品を買うか」より前に「今の設備がどうなっているか」を確認することが重要です。
補助金を利用する場合は、契約・発注・工事着手のタイミングにも注意が必要です。

相談時にあると確認が早い資料

1.太陽光パネルのメーカー・型番が分かる資料
2.パワコンの型番ラベルの写真
3.FIT開始年または最近の売電明細
4.太陽光設置時の契約書・図面
5.最近の電気料金明細
6.分電盤・PCS・設置場所の写真

全部そろっている必要はありません。
特に役立つのは、パワコン型番と売電明細です。

古い施工資料がなくても、現在の機器から確認できることがあります。
撮影する場合は、屋根に上ったり、分電盤やPCS内部を開けたりせず、安全に見える範囲だけにしてください。

コトブキ光熱でまとめて確認できること

FIT中の太陽光増設では、太陽光だけを見ても全体の判断ができない場合があります。
コトブキ光熱では宮崎県内の住宅について、既設太陽光、太陽光増設、PCS交換、蓄電池、分電盤、V2H、EV充電設備、補助金条件、系統連系を含む施工相談までまとめて確認できます。

「太陽光を増やすとFITがどうなるのか分からない」
「PCSだけ交換する場合とも比較したい」
「補助金を使える構成を先に確認したい」
という段階でも構いません。

最初から蓄電池のメーカーや容量を決める必要はありません。
現在の設備と電気の使い方を確認してから、残す設備と更新する設備を整理する方が、不要な工事を避けやすくなります。

FIT中の太陽光に「増設+蓄電池」を検討中の方へ

契約前の段階から、現在の設備を確認しながらご相談いただけます。

無料見積り・相談フォーム
電話する 0120-11-2610

よくある質問

よくある質問

FIT期間中でも蓄電池の補助金は使えますか?

2026年度の宮崎県制度では、既設太陽光がFIT・FIP契約中でも、余剰電力などを自家消費できることが見込まれる場合、蓄電池単体が補助対象となり得るケースがあります。
ただし、蓄電池容量や接続方法などの条件があるため、申請時点の最新公式情報で確認してください。

太陽光を増設すると現在のFIT単価は変わりますか?

増設したという理由だけで、一律に現在のFIT単価が変更されるとは言えません。
一方で、認定されている発電設備の内容や出力が変わる場合は、FIT制度上の変更手続きが必要になる可能性があります。
現在の認定内容と増設後の設備構成を照合して判断します。

補助金で増設した太陽光もFITで売電できますか?

補助金で導入する太陽光については、自家消費や売電方法に制度上の条件があります。
既設FIT太陽光と、補助金で新しく増設する太陽光を同じ扱いにできるとは限らないため、申請前に最新の交付要綱・FAQなどをご確認ください。

今使っている太陽光パネルはそのまま残せますか?

残して使えるケースはあります。
ただし、新しいPCSや蓄電池へ接続する場合は、既設パネルの電圧・電流・枚数・ストリング構成などの確認が必要です。
FITや補助金を利用する場合は、技術面だけでなく制度上の扱いも確認します。

既設パワコンを外してハイブリッドパワコンにできますか?

技術的に可能なケースはあります。
ただし、既設太陽光とのメーカー適合、FIT認定、系統連系、補助金上の既存設備の扱いを確認してから決める必要があります。

太陽光増設と蓄電池工事は同じ日にできますか?

設備・申請条件が整っていれば、施工計画上同時に進められるケースはあります。
ただし、補助金を利用する場合は工事日だけでなく、契約・発注できる時期も確認します。
施工会社と補助金・系統連系のスケジュールを合わせてから工事日を決めます。

停電時は太陽光と蓄電池があれば家中の電気を使えますか?

機種と住宅側の電気設備によります。
全負荷型・特定負荷型、停電時出力、100V・200V対応などによって使える家電が変わります。
エアコン、IH、冷蔵庫、照明など、停電時に優先したい家電を整理しておくと選びやすくなります。

製品保証があれば台風や落雷による故障も保証されますか?

メーカーや保証内容によって異なります。
自然災害がメーカー保証の対象外となる場合もあるため、契約前に保証規定をご確認ください。
台風や落雷の被害では住宅の火災保険が関係する場合もありますが、補償範囲は契約内容によって異なります。

相談するタイミングは契約前と契約後のどちらがよいですか?

補助金やFIT、太陽光増設を含む場合は、契約前の相談がおすすめです。
機器を購入してから制度条件や接続条件が合わないと分かることを避けるため、見積り段階で設備構成を確認します。

太陽光を設置した会社がなく、古い資料もありません。それでも相談できますか?

資料がすべて残っていなくても、現在の設備から確認できる場合があります。
パワコン全体、型番ラベル、太陽光モニター、分電盤、最近の売電明細などを確認してみてください。
型番が分からない場合も、安全に撮影できる範囲の写真が設備確認の手掛かりになります。

今ある太陽光を活かしながら、増設・蓄電池を比較したい方へ

コトブキ光熱では、宮崎県内の太陽光・蓄電池・PCS・V2H・EV充電設備などを総合的に確認しながらご相談いただけます。

見積り・相談はこちら
0120-11-2610

最新情報

最近の記事
  1. 登録されている記事はございません。
TOP
